Гармония классики и гибкости, или Гибридная методология управления проектами
Смешанные подходы к управлению проектами становятся все популярнее в разных отраслях экономики. Полная ставка на Waterfall или Agile уже не работает: в первом случае можно столкнуться с замедленной реакцией на изменения, во втором — к недостаточной предсказуемости. Как найти баланс между дисциплиной и гибкостью? Разбирались вместе с экспертом Directum Projects Константином Капошко.

Константин Капошко
Эксперт Directum Projects
В рамках этой статьи мы рассмотрим Waterfall не как конкретные методологии, например PMBOK или PRINCE2, а как традиционную школу управления проектами с ее последовательными этапами. Под «Agile» мы понимаем не отдельные фреймворки (Scrum или Kanban), а общую философию гибкости, итеративности и быстрой адаптации. Такой подход поможет выделить концептуальную суть гибрида, не сводя дискуссию к сравнению инструментов.
Предпосылки появления гибридных подходов
До конца XX века в проектном управлении господствовал предиктивный (каскадный) метод Waterfall. Он идеально подходил для индустриальных и строительных проектов, где все работы — проектирование, закупки, монтаж, сдачу объекта — можно разложить по этапам.
Но с ростом IT-сектора и цифровых продуктов стало ясно: рынок меняется быстрее, чем успевают завершаться все каскадные стадии. Программное обеспечение, созданное по строгому плану на год вперед, оказывалось устаревшим уже к моменту релиза.
Эта реальность и привела к появлению Agile-манифеста в 2001 году. Подход предлагал противоположный принцип: меньше фиксированного планирования, больше итераций, обратной связи и адаптации. Но вскоре выяснилось, что чистый Agile подходит далеко не всем. Банки, госкорпорации, производственные холдинги не могли отказаться от регламентов, бюджетных циклов и контрактных обязательств. Возникла дилемма: как совместить гибкость команды и предсказуемость для спонсоров?
Так появилась идея смешанных подходов. В конце 2000-х годов в англоязычных публикациях PMI (Project Management Institute) и британских исследований по PRINCE2 стали встречаться термины «hybrid project management» и «blended methodologies». Там же начали описывать практику, когда «вехи фиксируются по Waterfall, а внутри них команды работают итерациями».
В российской практике понятие «гибридное управление проектами» стало активно использоваться с середины 2010-х годов, когда Agile вышел за пределы IT и стал применяться в банках, телекомах и госсекторе.
К 2020-м годам «гибрид» стал мейнстримом в корпоративном управлении проектами. Исследования PMI показывают, что с каждым годом все больше компаний начинают использовать гибридные методы управления проектами.
В чем смысл гибридного подхода

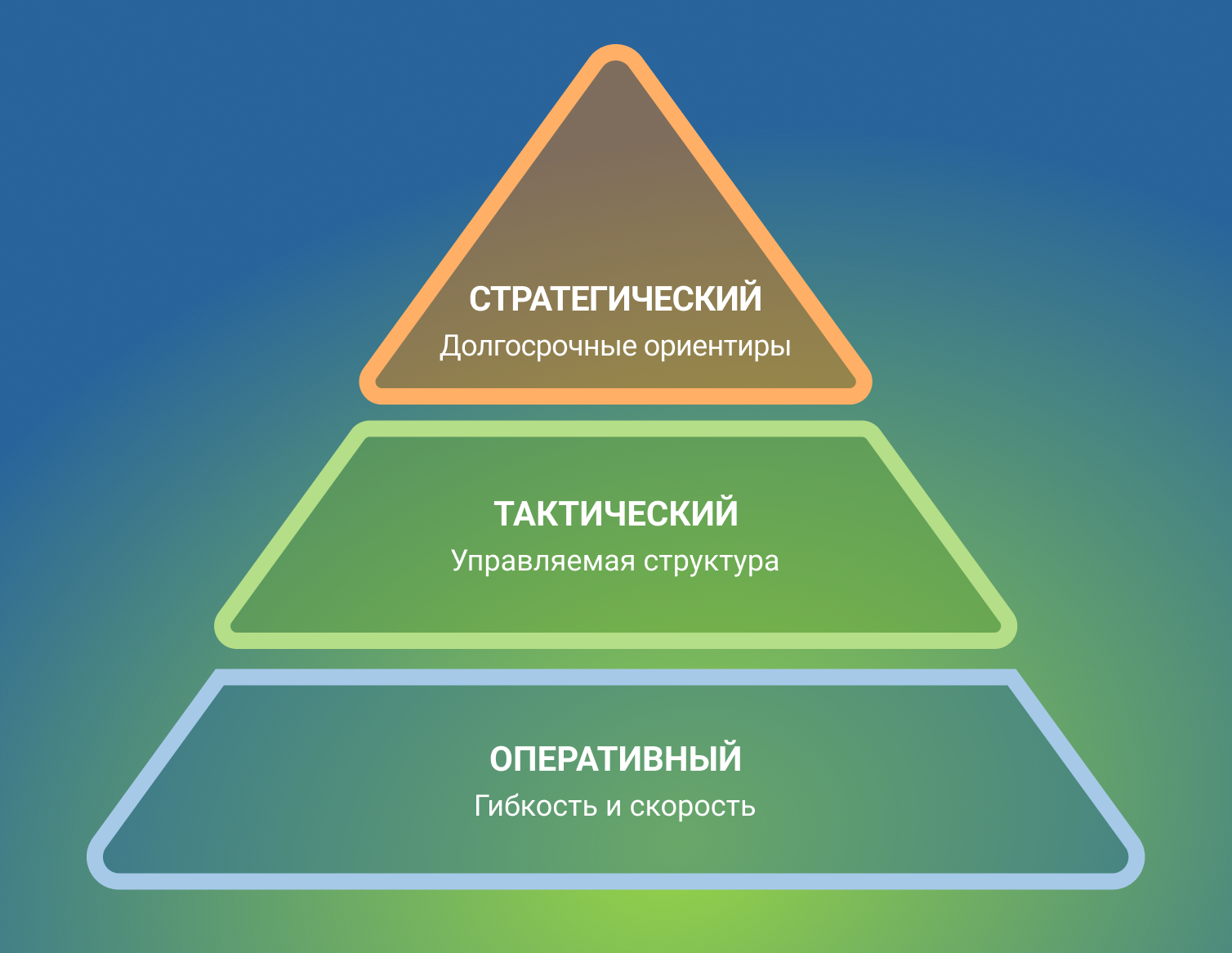

Гибридная модель опирается на идею многоуровневого управления проектами. Чтобы понять механику методологии, рассмотрим три ключевых ступени:
- Стратегический — фокус на долгосрочных целях, портфелях и бюджетах. Здесь нет места гибкости. Бизнесу важны жесткие контрольные точки, статус здоровья проектов, прогнозируемая дорожная карта. На этом уровне, как правило, работают акционеры и топ-менеджмент.
- Тактический — зона ответственности руководителей проектов. Здесь разрабатываются календарные графики, распределяются ресурсы, строится критический путь. Тактический уровень служит мостом: он переводит стратегические ориентиры в конкретные планы и транслирует наверх руководству реальную динамику исполнения.
- Оперативный — поле работы команд. Здесь в ход идут итерации, бэклоги и Agile-доски. Исполнители выполняют задачи в своей среде, не отвлекаясь на стратегические отчеты. Результат выполнения «поднимается» на уровень выше, отражаясь в плане проекта и влияя на статус контрольных точек.
Таким образом, гибридная методология выстраивает логичную вертикаль — от долгосрочных ориентиров до ежедневных задач. Управление проектами перестает быть фрагментированным: итоги работы первого и второго уровней отражаются на стратегии компании.
Где гибрид действительно уместен?
В управлении проектами редко встречаются ситуации, где можно обойтись только одной методологией — каскадом или Agile. На практике подходы переплетаются, и задача руководителя — определить, какой метод использовать в конкретных условиях.
Waterfall уместен, когда у компании на ранней стадии проекта есть четкая картина: какой результат, когда и как его планируют получить. Так еще на старте появляется возможность определить структуру, последовательность действий, сроки для достижения целей и контрольные точки. Вся неопределенность в таких проектах закладывается в риски, их не выделяют в отдельный контур управления. Основная цель здесь — закрыть вехи в срок и следовать плану.
Где применять: строительные и инфраструктурные проекты, сертификация, проектно-изыскательные работы.
Agile эффективен, когда требования заказчика размытые, а видение результата формируется в процессе выполнения проекта. Такой подход помогает оперативно реагировать на изменения и вместе с тем несет в себе риски — дать реальный прогноз для бизнеса практически невозможно.
Где применять: ИТ-проекты, проекты с высокой степенью неопределенности.
Гибридная методология объединяет лучшие практики Waterfall и Agile. На старте проекта составляется план, устанавливаются рамки итераций и строгие контрольные точки. При этом учитывается и неопределенность — создается гибкая среда, где можно оперативно реагировать на новые требования. Все изменения синхронизируются с общей дорожной картой и ожиданиями заказчиков.
Где применять:
- внедрение корпоративных ИТ-систем, где есть фиксированные этапы и параллельно итеративные настройки;
- проекты организационной трансформации, где задаются общие вехи и при этом проводятся пилоты и обучение;
- проекты исследования и разработки, где появляются этапы «гипотеза — прототип — испытания», но результат требует проверки и корректировки.
Смешанный подход особенно востребован в крупных производственных холдингах, банках, ИТ- компаниях и в организациях, которые решили модернизировать процессы. В таких структурах сложно отказаться от регламентов и жестких контрактов, но при этом критически важна способность адаптироваться к изменениям.
Гибридное управление проектами: риски и преимущества
Гибридная методология управления проектами, как швейцарский нож, — инструмент универсальный и потенциально подходящий под любую ситуацию. С одной стороны, вы получаете большую маневренность, возможность совмещать дисциплину и гибкость, высокий уровень управляемости даже в самых сложных инициативах. Но у этой медали есть и обратная сторона. Появляется риск «утонуть» в построении взаимодействий между уровнями: стратегическим, тактическим и оперативным. Иногда компании тратят больше времени на интеграцию подходов и согласование процессов, чем на выполнение самого проекта.
Чтобы этого не произошло, важно соблюсти несколько условий:
- Компетентный проектный офис. Должна быть команда, которая возьмет на себя задачи по внедрению гибридной методологии, будет ее развивать и контролировать. Без центра управления процессы распадутся и «разъедутся» каждый по своим рельсам.
- Современная и адаптивная ИСУП, которая объединит Waterfall и Agile в одном контуре. Когда методологии разнесены по разным системам, дублируется информация, рассинхронизируются статусы, теряются контекст и артефакты. Вместо удобного инструмента компания получает два разрозненных продукта: «витрину для отчетности» и среду для реальной работы. Поэтому нужна система, которая держит все в едином информационном поле, выстраивает двустороннюю трассировку от стратегии до тикета, дает возможность организовать единый поиск и автоматическое сведение статусов и метрик. Так бизнес сможет превратить гибрид в рабочую практику и избавиться от риска потерять данные.
- Готовность команды. Все участники должны быть настроены на трансформацию: освоить новые инструменты, привыкнуть к форматам и стать частью этого механизма. Если команда воспринимает внедрение гибрида как «еще одну формальную задачу сверху», результат будет номинальным.
Гибридная модель — это не «магическая кнопка», а продуманная архитектура управления. При правильных условиях она превращается в мощный двигатель проектов, при неправильных — в лишний груз.
Гибридная методология в Directum Projects
Теоретическая привлекательность гибридной методологии может «разбиться» о практику, когда ИСУП ориентирована только на Waterfall или Agile. На помощь придет Directum Projects — система, которая поддерживает разные подходы и объединяет все ступени управления в одной цифровой среде:

- Топ-менеджмент и проектный офис работают на стратегическом уровне — формируют дорожную карту, где видны все контрольные точки по портфелю проектов. Любое отклонение фиксируется в реальном времени, и руководство может оперативно принимать управленческие решения. Дополняет картину классификатор проектов с преднастроенными шаблонами календарных графиков и KPI. Благодаря этому система автоматически сравнивает текущие планы с базовыми и отображает «светофор здоровья» проектов. Таким образом, на верхнем уровне пирамиды управления всегда видны актуальные статусы всех проектов компании и стратегическая карта развития.

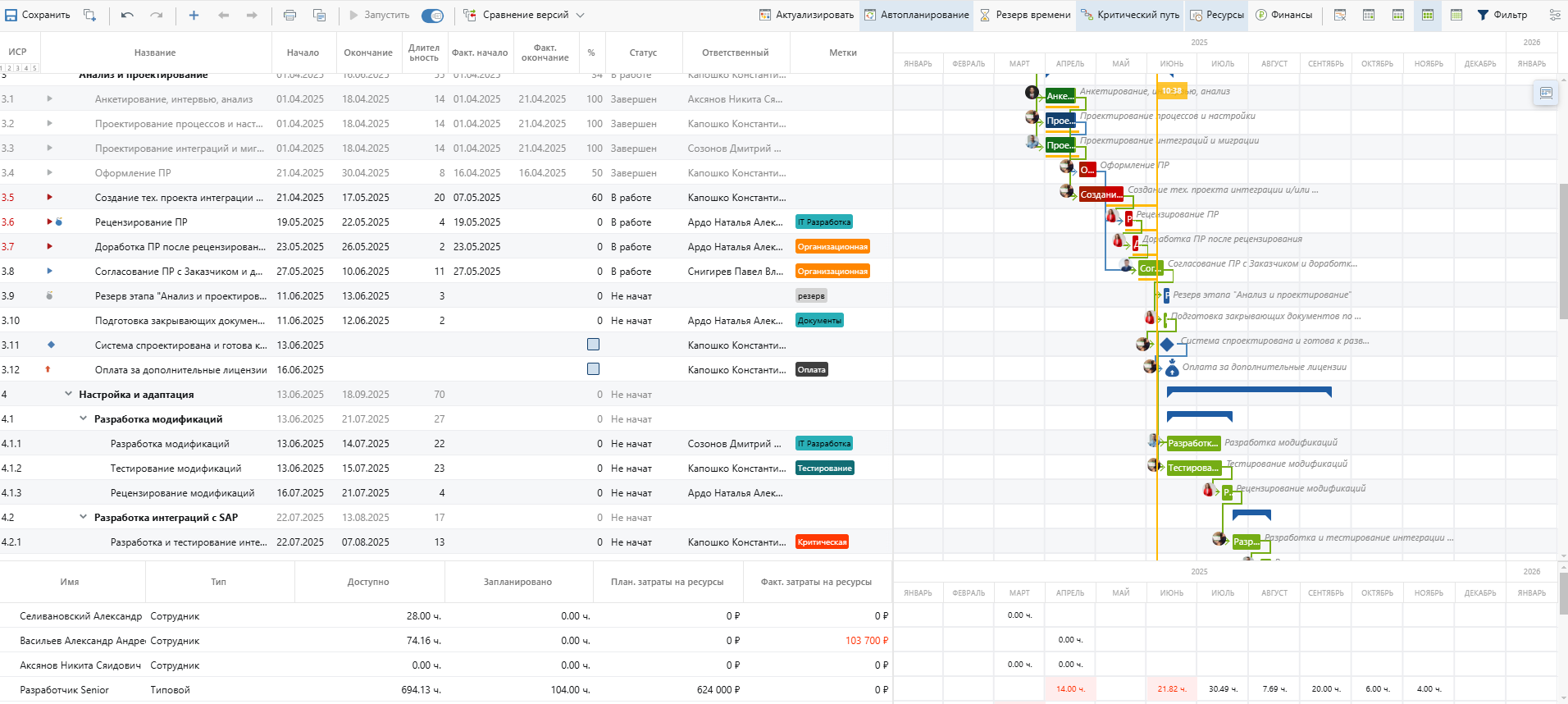

- За тактический уровень ответственен руководитель проекта (РП). Он должен поддерживать актуальность плана, тщательно формировать иерархию работ, распределять ресурсы и управлять рисками. РП является связующим звеном между командой и руководством — согласовывает критические изменения, в случае необходимости выносит корректировки на ступень выше.
Тактический уровень наиболее чувствителен: именно здесь происходит постоянная балансировка между жесткостью и гибкостью. С одной стороны, руководитель обязан удерживать план под контролем, с другой — быстро реагировать на изменения, не ломая общую конструкцию проекта.

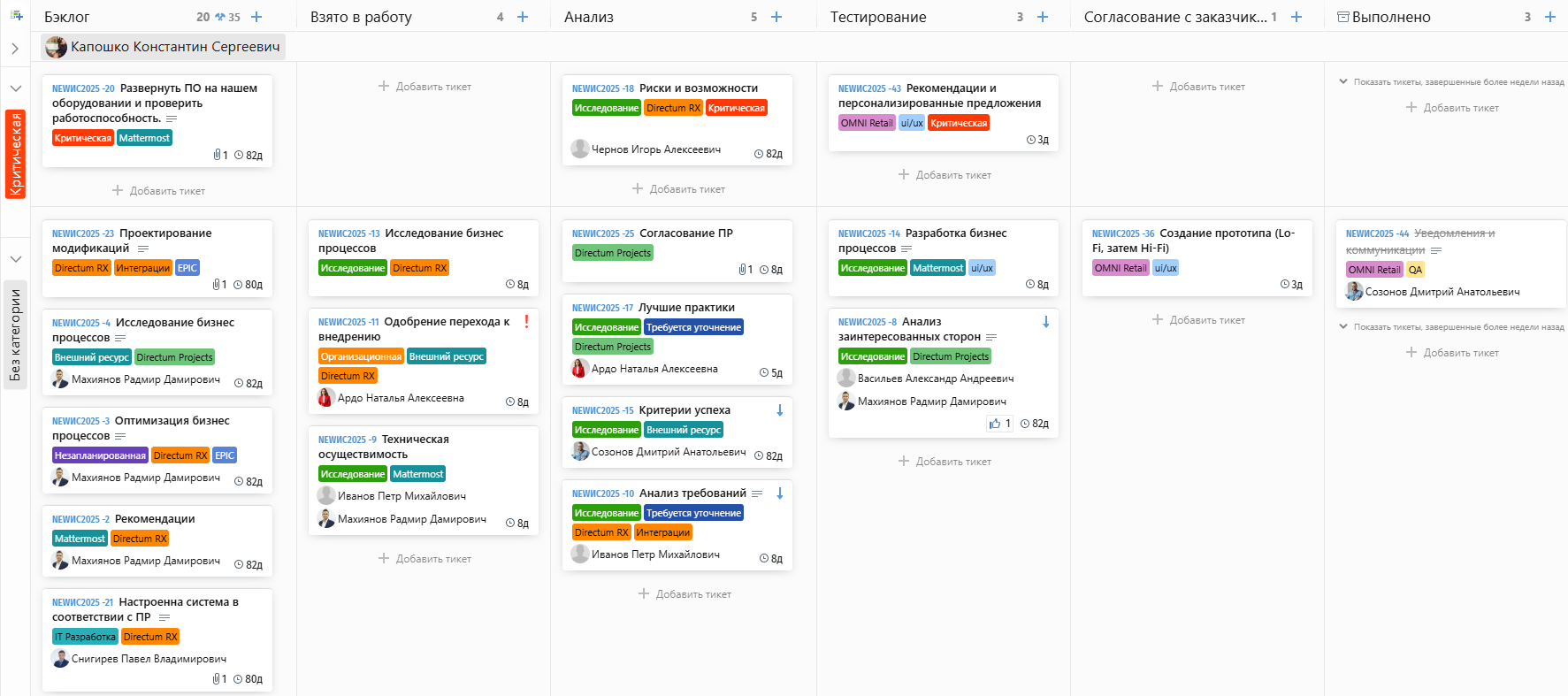

- На оперативном уровне находятся исполнители: Agile-среда дает возможность создавать доски с выбранным фреймворком, настраивать WIP-лимиты, свимлайны и теги. Ключевое преимущество Directum Projects — это связь досок с планом проекта. Проектные задачи этапов превращаются в тикеты, проходят через все стадии реализации или попадают в бэклог. Задание при необходимости можно разбить на дочерние тикеты. Все изменения отображаются на плане: если есть задержка, то руководитель может пересмотреть сроки проекта с помощью автопланирования на диаграмме Ганта. Корректировки плана в свою очередь влияют на стратегические контрольные точки.
Такой всесторонний подход не перегружает участников лишними обязанностями. Исполнители работают в своей среде и отмечают факт выполнения. РП занимается управлением — актуализирует план, контролирует трудозатраты, перераспределяет ресурсы в случае необходимости и взаимодействует с высшим руководством. Проектный офис и управленцы освобождены от микроменеджмента: стейкхолдеры видят полную картину, не погружаясь в детали.
Итоги
Гибридная методология — это не компромисс между Waterfall и Agile, а их синтез. Проекты становятся более управляемыми на всех уровнях. Выигрывают и бизнес, и команды: первые получают предсказуемость и прозрачность, вторые — рабочую среду, адаптированную к изменениям.
Гибрид сегодня — не просто тренд, а новый стандарт в проектном менеджменте.
